Vytvorenie zmenového listu zo zostatku

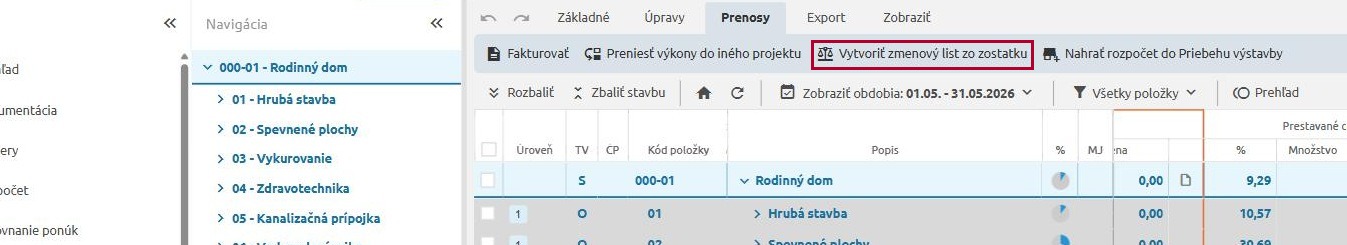

Ak chcete rýchlo vytvoriť zmenový list z nedočerpaných, uzavretých, nezačatých alebo prečerpaných položiek rozpočtu, môžete využiť funkciu Vytvoriť zmenový list zo zostatku. Nájdete ju v Priebehu výstavby na karte Prenosy, v rozbaľovacom menu vedľa tlačidla Preniesť výkony do iného projektu.

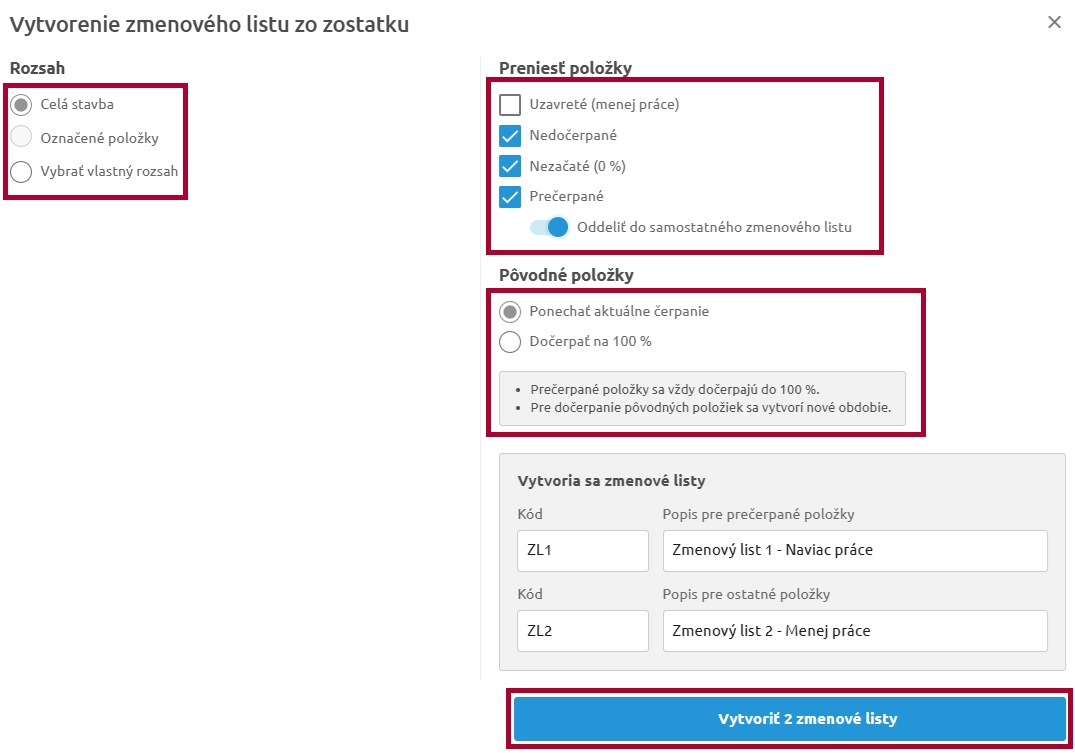

Po kliknutí sa otvorí okno Vytvorenie zmenového listu zo zostatku, kde nastavíte tri skupiny volieb.

Rozsah – určuje, za ktoré položky sa zmenový list vytvorí:
- Celá stavba
- Označené položky
- Vybrať vlastný rozsah
Preniesť položky – umožňuje vybrať (aj viacero naraz), z ktorých kategórií sa majú položky preniesť do zmenového listu:
- Uzavreté (menej práce)
- Nedočerpané
- Nezačaté (0 %)
- Prečerpané
Ak vyberiete kombináciu položiek, ktoré predstavujú naviac aj menej práce, môžete zapnúť prepínač Oddeliť do samostatného zmenového listu – namiesto jedného spoločného zmenového listu sa tak vytvoria dva samostatné (jeden pre naviac práce, druhý pre menej práce).
Pôvodné položky – určuje, ako sa naloží s pôvodnými položkami po vytvorení zmenového listu:
- Ponechať aktuálne čerpanie
- Dočerpať na 100 %

TIP: Prečerpané položky sa vždy dočerpajú na 100 % bez ohľadu na zvolenú možnosť. Pri dočerpaní pôvodných položiek sa vytvorí nové obdobie.
Ak ste zapli prepínač Oddeliť do samostatného zmenového listu, v spodnej časti okna pribudne sekcia Vytvoria sa zmenové listy, kde si môžete upraviť kód a popis oboch zmenových listov (napríklad ZL1 – Zmenový list 1 – Naviac práce a ZL2 – Zmenový list 2 – Menej práce).
Po nastavení všetkých volieb vytvoríte zmenový list tlačidlom Vytvoriť zmenový list. Ak sa majú vytvoriť dva, na tlačidle bude Vytvoriť 2 zmenové listy.
