Pridávanie, odoberanie, aktualizácia a výmaz položiek dodávateľa
Investor alebo generálny dodávateľ môže dodávateľom pridávať aj odoberať položky podľa aktuálnych potrieb stavby, napríklad pri doplnení nového zmenového listu alebo nových položiek.

POZNÁMKA: Položky môže pridávať a odoberať len vlastník projektu a spolupracovník v Priebehu výstavby.
Pridanie položiek dodávateľovi

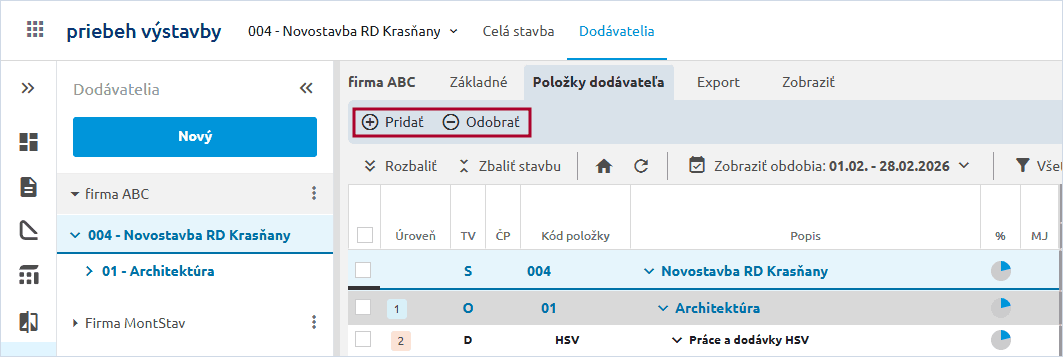

Postavte sa na dodávateľa a prepnite sa na záložku Položky dodávateľa. Na pridanie a odobranie položiek použite tlačidlá Pridať a Odobrať.

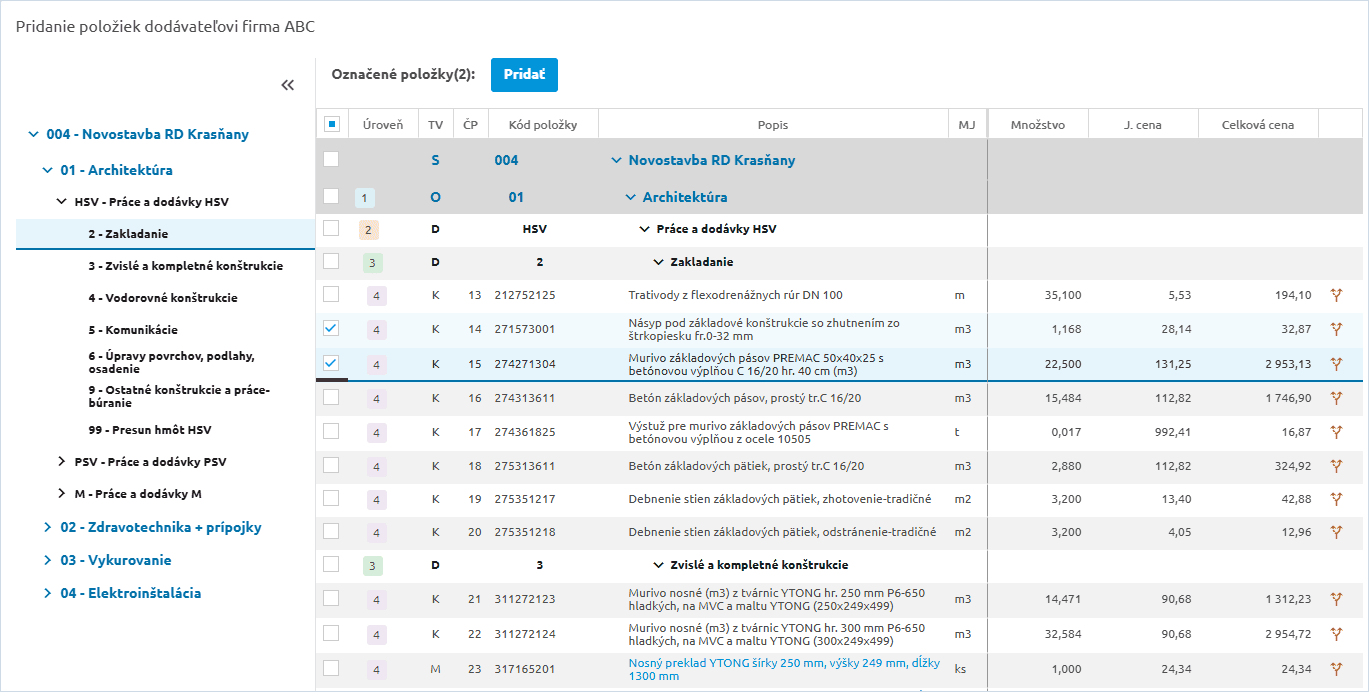

V zobrazenom okne označte položky, ktoré chcete dodávateľovi pridať, a potvrďte tlačidlom Pridať. Počet označených položiek vidíte v hlavičke okna.


POZNÁMKA: Pridať je možné len položky, ktoré aktuálne nemajú priradeného dodávateľa.
Odobranie položiek dodávateľovi

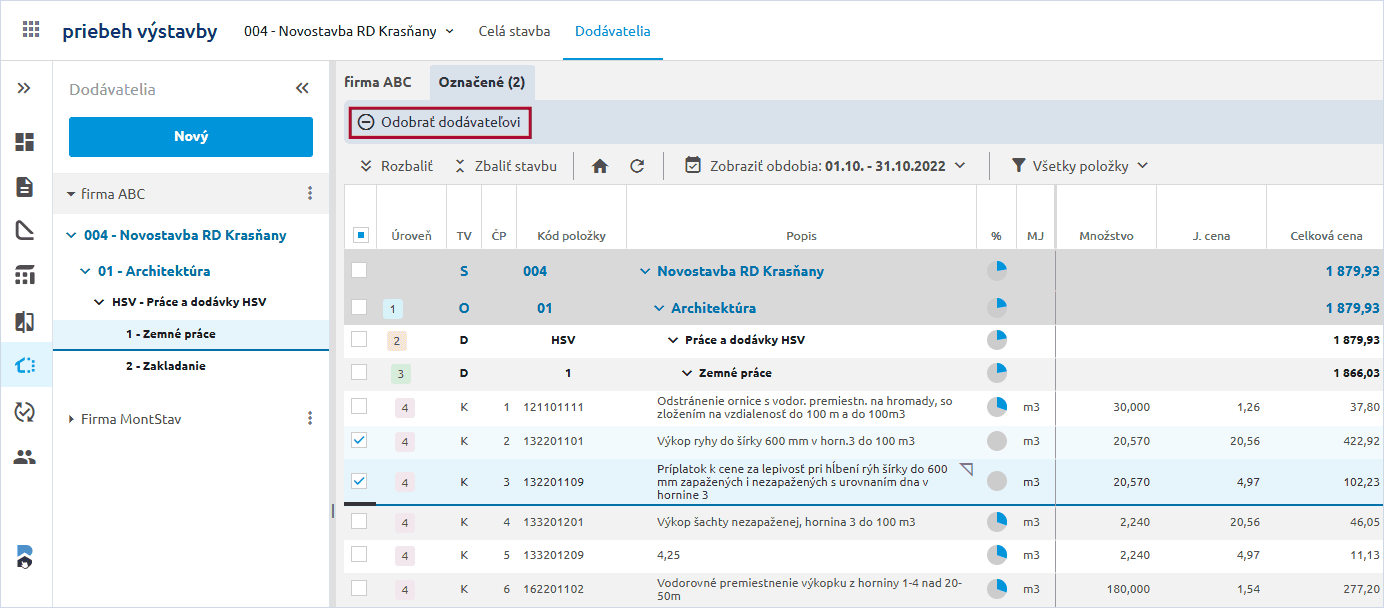

Odoberať položky môžete jednotlivo alebo hromadne, napríklad odobratím sumárnej položky alebo označením viacerých položiek v tabuľke. Označené položky potom odoberiete tlačidlom Odobrať dodávateľovi.


POZOR: Odoberať možno len položky, ktoré nie sú čerpané v schválených obdobiach alebo v obdobiach odoslaných na schválenie.

POZNÁMKA: Dodávateľ nie je o pridaní ani odobratí položiek informovaný.
Aktualizácia a výmaz položiek
Aktualizácia a výmaz položiek fungujú rovnako na záložke Dodávatelia aj Celá stavba. Pri aktualizácii označených objektov z rozpočtu sa zohľadňuje aj čerpanie v dodávateľskej stavbe.
- Ak položka ešte nebola čerpaná ani v dodávateľskej stavbe, aktualizuje sa v plnom rozsahu v investorskej aj dodávateľskej stavbe.
- Ak sa v rozpočte zmenila cena položky alebo bola položka z rozpočtu vymazaná a zároveň je v dodávateľskej stavbe čerpaná, pričom čerpané obdobie už bolo odoslané na schválenie, taká položka sa neaktualizuje. Vymazanej položke sa množstvo nastaví na nulu.
- Položky, ktoré boli rozdelené, nie je možné aktualizovať ani mazať.
