Nahranie dodatkov do Zmien počas výstavby
Do aplikácie Zmeny počas výstavby môžeme nahrať dodatky z programu CENKROS 4 aj z webového rozpočtu v KROS platforme.
Nahranie dodatkov z programu CENKROS 4
Pri prvom nahraní stavby sa dodatky prenesú spolu s rozpočtom pomocou funkcie Nahrať rozpočet.
Ak už máme rozpočet nahraný v KROS platforme, nové dodatky doplníme takto:
- V programe CENKROS 4 označíme požadované dodatky.

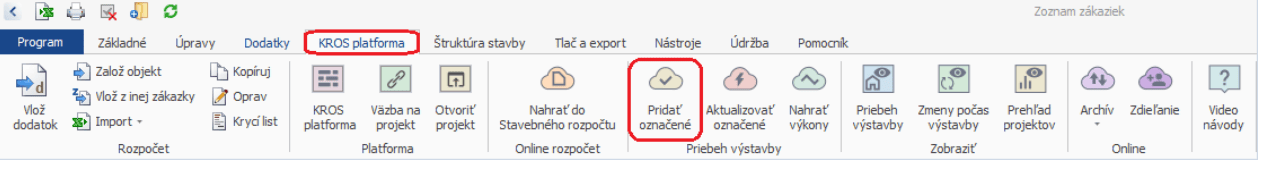

- Klikneme na funkciu Pridať označené.
- Dodatky sa nahrajú do aplikácie Zmeny počas výstavby.

POZNÁMKA: Pre prenos údajov musíme byť zaregistrovaní a prihlásení cez program Cenkros 4 do platformy stavebnictvo.kros.sk.
Dodatky sa po nahraní zobrazia ako zmenové listy, s ktorými môžeme ďalej pracovať a schvaľovať ich.
TIP: Ak nastali v rozpočte alebo dodatkoch nejaké zmeny, vďaka funkcii Aktualizovať zákazky sa zmeny prenesú aj do Zmien počas výstavby.
Nahranie dodatkov z webového rozpočtu
Zmenové listy z webového rozpočtu môžeme nahrať dvoma spôsobmi:
- z otvoreného webového Rozpočtu,
- z otvoreného Priebehu výstavby.

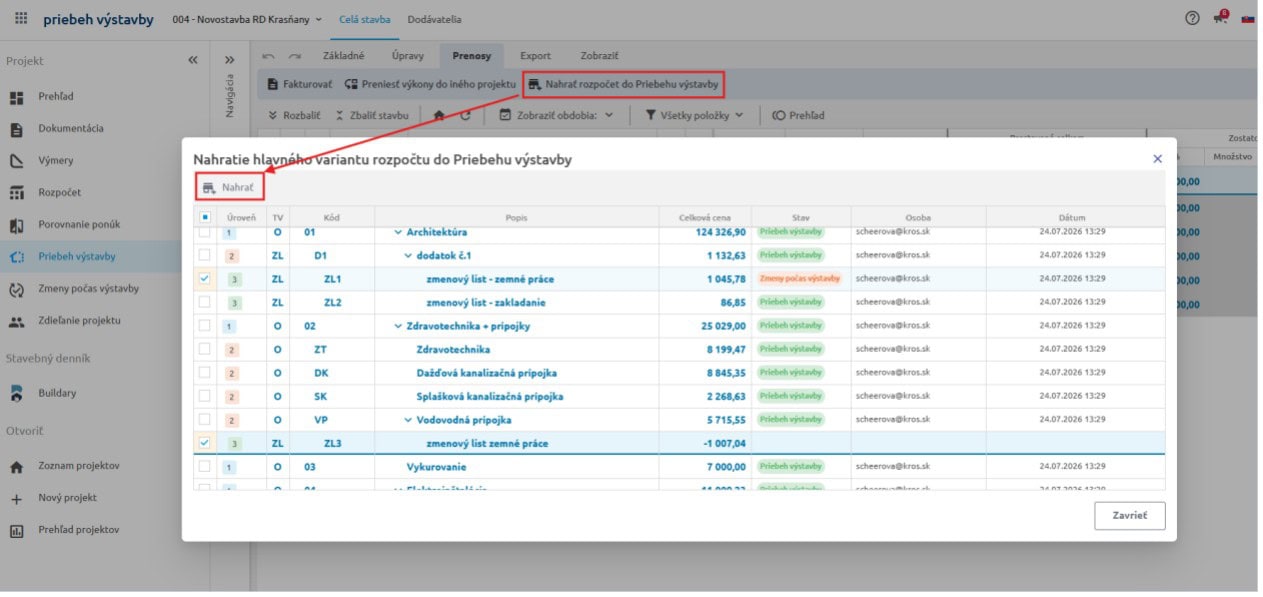

V oboch prípadoch použijeme funkciu na ich nahranie. V zobrazenom zozname označíme zmenové listy, ktoré chceme nahrať, a výber potvrdíme.

Ak označíme aj zmenové listy, ktoré sa už v Priebehu výstavby nachádzajú, ich položky sa aktualizujú.
Aktualizovať sa môže:
- poradové číslo,
- popis,
- merná jednotka,
- množstvo a typ množstva,
- koeficient množstva,
- cena, ak položka ešte nebola čerpaná alebo bola čerpaná iba v nezamknutom období,
- typ DPH,
- poznámka z rozpočtu.
Pri položkách, ktoré boli z webového rozpočtu vymazané:
- sa množstvo z rozpočtu nastaví na nulu,
- už čerpaný výkon zostane zachovaný.
Nahrané zmenové listy sa do aplikácie Zmeny počas výstavby prenesú ako neschválené.
Ak chcete vedieť, ako si zobraziť pohľady a rozpočet zmenového listu, kliknite tu.
