Kros.sk Logo
Kros.sk Logo
home double_arrow KROS Akadémia double_arrow FAQ double_arrow Priebeh výstavby double_arrow
Ako zadávať výkony do Priebehu výstavby?

Ako zadávať výkony do Priebehu výstavby?

Zadávať a editovať výkony môžete:

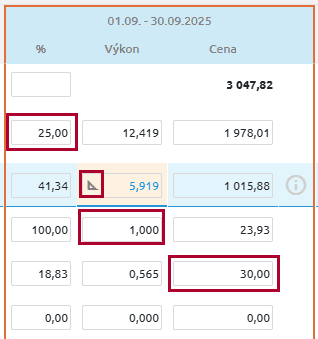

  • percentuálnym výkonom,

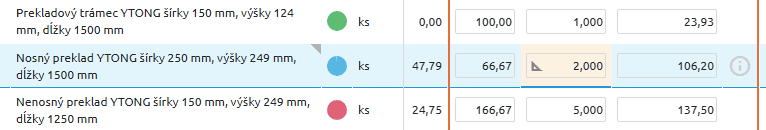

  • aktuálnym výkonom – množstvom (priamym zadaním alebo cez výkaz výmer – „pravítko“ v bunke množstva)
  • celkovou cenou, za ktorú bola daná položka prestavaná.
Info

TIP: Ak je to možné odporúčame zadávať výkon množstvom. Pri % zadávaní môže dôjsť k zaokrúhlení množstva. Ak to nastane vo viacerých splátkach, môžu vám vzniknúť prečerpané práce – centové rozdiely.

Pre editovanie bunky je potrebné postaviť sa na konkrétnu bunku, ktorú idete editovať. Bunka aj riadok sa vyfarbí, aby ste jednoducho videli, ku ktorej položke daná bunka patrí.

Editáciu bunky ukončíte kliknutím mimo nej alebo stlačením klávesy Enter.

Po editácií bunky je v Priebehu výstavby zapracovaný automatický prepočet. Vďaka nemu sa po ukončení editácie automaticky dopočíta:

  • doteraz prestavané – množstvo a cena,
  • ostatné stĺpce v danom období na editovanej položke,
  • stĺpce zostatku – množstvo a cena,
  • celková cena prestavaného v danom období na všetkých nadradených dieloch, objekte a stavbe.

Ak editujete bunku prislúchajúcu dielu/objektu/stavbe, automaticky sa prepočítajú všetky položky, ktoré sa v danom diele/objekte/stavbe nachádzajú a k nim príslušné zostatky a prestavané množstvá.

Info

TIP: Ak sa pomýlite, využite funkciu krok späť v hornej lište

Zdieľať

Odporúčané FAQ

Ako funguje aplikácia Mobilný znalec?
Ako prenesiem posudok vytvorený v Mobilnom znalcovi do HYPO a kde nájdem prílohy?
Ako určím resp. zistím úrokovú mieru a mieru rizika pre určenie výnosovej hodnoty?
