Pridanie a aktualizácia objektov a dodatkov z CENKROS 4

Nové objekty alebo dodatky stavby do priebehu výstavby rýchlo doplníte ich označením a použitím funkcie Pridať označené objekty.

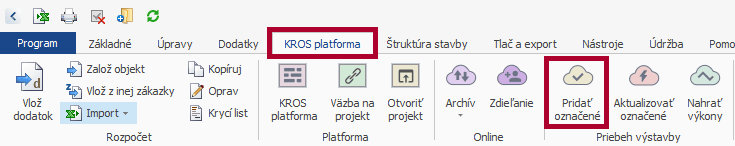

Funkcia Pridať označené pri dopĺňaní objektov a dodatkov
Info

Do KROS Platformy sa nenahrajú objekty bez položiek a tie, ktoré sú na platforme čerpané vo schválenom alebo schvaľovanom období. Ak chcete zmeniť takýto objekt, je nutné nahrať celý rozpočet nanovo.

Pre lepšiu orientáciu v Priebehu výstavby sa nahratý dodatok a jeho položky farebne odlíšia:

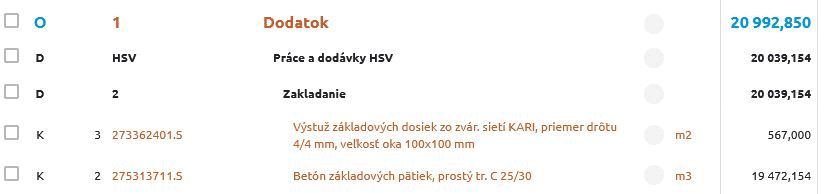

Farebné odlíšenie nahratého dodatku a jeho položiek
Info

Dodatky sa automaticky nahrajú do Zmien počas výstavby. Po schválení sa zobrazia v Priebehu výstavby.

UPOZORNENIE: Po nahratí celého rozpočtu znovu na platformu sa vymažú splátky, ktoré sa už v Priebehu výstavby nachádzajú.

Aktualizácia existujúcich objektov

Ak sa v rozpočte zmenili objekty, ktoré už v Priebehu výstavby máte, označte ich a kliknite na Aktualizovať označené.

Funkcia Aktualizovať označené na záložke KROS platforma v programe CENKROS 4

Pri aktualizácii sa položkám upraví:

  • poradové číslo,
  • popis,
  • merná jednotka,
  • množstvo a typ množstva,
  • koeficient množstva,
  • cena (iba ak položka ešte nebola čerpaná alebo bola čerpaná len v aktuálnom nezamknutom období),
  • typ DPH.

Ak bola položka v rozpočte vymazaná:

  • v Priebehu výstavby sa jej nastaví nulové množstvo z rozpočtu,
  • už vyčerpané množstvo zostáva zachované.

Nahratie výkonov zo starších stavieb

Ak máte čerpanie pripravené v programe CENKROS 4 (pri starších stavbách), prenesiete ho do Priebehu výstavby pomocou funkcie Nahrať výkony. Ak sa v splátkach čerpania nachádzajú aj výkony z Krycieho listu, prenesú sa do Priebehu výstavby automaticky.

Funkcia Nahrať výkony na záložke KROS platforma v programe CENKROS 4
Info

Funkcie sa zobrazia, ak stojíte na stavbe, ktorá je už v Priebehu výstavby. Môže ich použiť iba vlastník projektu alebo užívateľ s rolou spolupracovník v Priebehu výstavby.

Krycí list

Údaje z Krycieho listu rozpočtu sa do Priebehu výstavby prenesú ako samostatné diely pre dané objekty. Prenášajú sa zadané hodnoty vo Vedľajších rozpočtových nákladoch a Kompletačnej činnosti.

Ak sa v splátkach čerpania nachádzajú výkony k údajom z Krycieho listu, prenesú sa do Priebehu výstavby aj tieto údaje.

Info

Hodnoty z Krycieho listu sa neprenášajú v percentách, ale už ako vyčíslená hodnota, pričom jednotková cena je vždy 1,0€.
